Ремонтът на ремонта в психиатрията в Севлиево спря, преди да е започнал

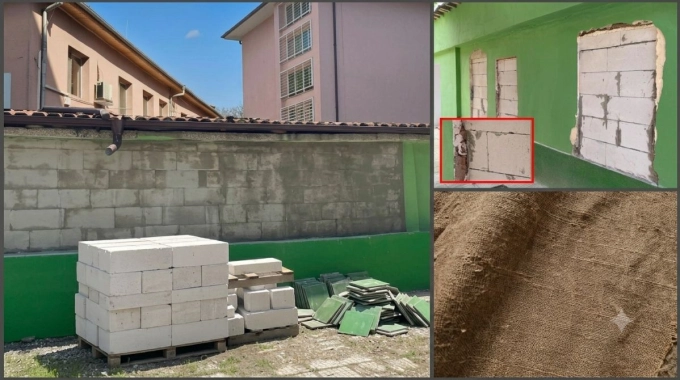

Много неща чакат за довършване, а персоналът използва всякакви методи, за да постила под течащия покрив за доказателство, че тече, колажъж е генериран с изкуствен интелект

Ремонтът на ремонта в Държавната психиатрична болница в Севлиево, чийто възложител е Министерството на здравеопазването (МЗ), спря преди да е започнал. Крайният срок за преправяне на работата по договора за мащабен ремонт на стойност 1.4 млн. лв. е само след две седмици, на 31 юли т.г., но е практически невъзможно дейностите да приключат в срок и качествено.

За ремонт на ремонта има устно споразумение между представители на министерството и изпълнителя – кърджалийското дружество „Меаца“. Материализирано е в саморъчно нахвърлян списък за спешно отстраняване на сериозни дефекти, течове и недовършени основни дейности. Договорката е постигната в рамките на работна среща, провела се на място в болницата на 29 и 30 юни т.г. Съгласно постигнатото тогава споразумение изпълнителят е трябвало да започне работа веднага, т.е. на 1 юли т.г. Работниците обаче били на обекта само един ден и до датата на тази публикация никой повече не ги е виждал.

Вместо финални щрихи и козметични подобрения – преправяне на покрив

Един от най-големите скандали около ремонта в Севлиево е, че прясно „ремонтираният“ покрив протече веднага след проливните дъждове в края на май т.г. Списъкът с дефекти, изготвен в края на юни, само доказва, че покривът е изпълнен неправилно. В две от осемнайсетте точки за преправяне се изисква „изграждане на покрив“ и спешно поставяне на „рондери за плоския покрив“ (крепежни елементи, воронки за отводняване, б.р.). Това доказва, че покривът е направен толкова лошо, че се налага изграждането му наново.

В друга точка пише „комините да се отрежат“ – още една неизвършена дейност.

Описан е „теч на първия етаж“ с конкретизация за тръба (Ф110) и нуждата от „боя на теча“. Вероятно тук се говори за опит да се замаскират петната от влага по стените, които пак биха избили, ако не се потърси източникът на влагата.

Наредено е „изтъркване на фуга на гранитогрес“ и „фугите да се прегледат“. Почти сигурно е, че това има отношение и с констатациите на омбудсмана при проверка на негов екип на място за наличие на влага в стаите на пациентите. Най-вероятно фугите са направени некачествено и под тях прониква вода, което е перфектна среда за развитие на мухъл.

Липсват или са увредени базови детайли

В осемнайсетте точки, нахвърляни на ръка за преправка, са посочени „прагове на врати“, „лайсни первази“, „первази на вътрешните прозорци“ и довършителни работи „външно около прозорците“. Тези бележки насочват към извода, че в ремонтираните сгради липсват или са увредени дори най-базовите довършителни детайли като прагове на врати, лайсни, первази на вътрешните прозорци и външното оформление около подменената дограма.

Дългата история на един некачествен ремонт

Решението да се започне „ремонт на ремонта“ е взето на 28 април т.г., в рамките на друга работна среща, която е проведена в МЗ и на която присъстват експерти от министерството, съветникът на министъра, управителят на фирма“ Меаца“ и ръководството на болницата. Тогава става ясно, че въпреки занулените разходи по проекта и поредица заменителни таблици, има остатъчен финансов ресурс и се постига съгласие той да бъде използван за изграждане на пожароизвестяване в болницата, демонтаж и монтаж на новоремонтирани покриви на болнични постройки и прокарване на водопровод и канализация на същите.

На 4 май от фирма „Меаца“ влизат отново на обекта, а на следващия ден от МЗ представят заменителна таблица, от която е видно, че има непохарчени 169 хил. лв. от заложените по договор.

Констатациите на омбудсмана

На 11 май в болницата влиза екип на омбудсмана на републиката, след което общественият защитник излиза с доклад, който потвърждава това, за което директорът д-р Господинова пише в поредица становища до министерството, на които няма отговор.

В доклада си омбудсманът настоява здравното министерство да изясни защо ремонтът не е изпълнен в пълния му обем; защо една и съща строителна дейност е заложена за плащане два пъти; защо не е упражняван редовен контрол на място; кога реално ще бъде завършен ремонтът; кога ще бъдат изградени пожароизвестителна система и асансьор, заложени в проекта.

Този доклад само потвърди, че в болницата тече ремонт, при който не се спазва строителната технология, а на работниците липсват елементарни строителни умения.

Как се печелят 32.5 млн. евро за 5 години

Изпълнител на ремонта в севлиевската психиатрия е регистраното в Кърджали дружество „Меаца“. Справка в системата „Сигма“ хпоказва, че въпросното дружество за последните близо 5 години – от ноември 2020 г. до юни 2026 г. има спечелени обществени поръчки за общо 32.5 млн. евро, като 45% от тях са с европейско финансиране.

Впечатляващите 41% от този ресурс е по договори с Министерството на здравеопазването – 13.3 млн. евро. За пет години ведомстното е платило на „Меаца“ по 25 договора.

Девет от тях са по мащабния проект за „Модернизация на психиатричната помощ“ по Плана за възстановяване и устойчивост (ПВУ) с общо 18 обособени позиции, половината от които отиват именно при кърджалийската фирма. Същото дружество извършва и ремонтите във филиали на Спешна помощ в страната по няколко други договора с МЗ.

Дефекти има, проблеми няма

Според собственика на „Меаца“ Фихри Идриз, с когото „За истината“ лично разговаря през май т.г., обектът Държавна психиатрична болница в Севлиево не е проблемен, защото „на него няма проблем“.

Дефектите обяснява с влага и лоша основа, върху която работниците му трябвало да оставят гладки стени – нещо, което било възможно, по думите на Идриз. Гладкост не можела да се постигне, когато в проекта не била заложена шпакловка.

Пред „За истината“ Фихри Идриз твърди, че проблемите в севлиевската психиатрия се дължат на спецификата на сградата – стара конструкция и влага в основите, която се просмуква в стените, тъй като не е направен дренаж. С това обяснява падащата и ронеща се мазилка и напълно отрича това да има нещо общо с изпълнението от фирмата му.

И докато за лошото качество на ремонта има обяснение, за двойното остойностяване на една и съща дейност, посочено в доклада на омбудсмана, е по-обран.

В доклада на обществения защитник е посочено, че на два пъти се отчита монтаж и демонтаж на скеле и това е дейност, остойностена като допълнителна за 56 хил. лв., въпреки, че е заложена в първоначалния договор между фирмата изпълнител и Министерство на здравеопазването и не може да бъде допълнителен вид строително-монтажна работа. „Как да обърнем прозорците, ако нямаме скеле?“, пита Идриз и се ядосва, че скелето се оказва платено по основния договор, вместо да му бъде признато като допълнителен разход.

Залага на честта обаче – казва, че той залага името си на всеки обект и няма да допусне петно върху него.

Докато собственикът на фирмата изпълнител брани професионалната си „чест“, Министерството на здравеопазването продължава да си затваря очите пред уговорените и неизпълнени ремонти на ремонтираната психиатрия. През това време Държавната психиатрична болница в Севлиево остава паметник на едно безхаберно и безотговорно усвояване на милиони левове от европейските фондове.

Текстът е от редакционното съдържание на платформата за регионална журналистика "За истината"
